Rail Baltica Seli maanteeviadukti ehitus

Objekti üldandmed: Riigiteel nr 20131 Seli-Koigi-Alu asuva Rail Baltica maanteeviadukti ehitamine
Ehituse töövõtuleping nr 3.2-3/23/11-1 sõlmitud 11.01.2023a.
Tellija: TRANSPORDIAMET
Finantseerija: OÜ Rail Baltic Estonia
Ehitaja: TREF Nord AS
Omanikujärelevalve: Esprii OÜ
Ehitustööde tähtaeg: 11.12.2024a.

Alates 2023. aasta kevadest kestavad Rapla linna läheduses tee-ehitustööd, mille raames rajatakse riigiteele nr  20131 (Seli-Koigi-Alu) asuv Rail Baltica maanteeviadukt.

Tänaseks on teostatud muldkeha ehitustööd mõlemal pool viaduki ning rajatud on hooldusteed. Lõppjärku on jõutud ka betoonitöödega – valminud on viadukti tekiplaat, mille järel on alustatud viadukti koonuste täitetöödega. Vaatamata sügisele omaste ilmastikuolude saabumisele plaanib AS TREF Nord ehitustööd lõpetada graafikujärgselt veel selle aasta numbri sees.

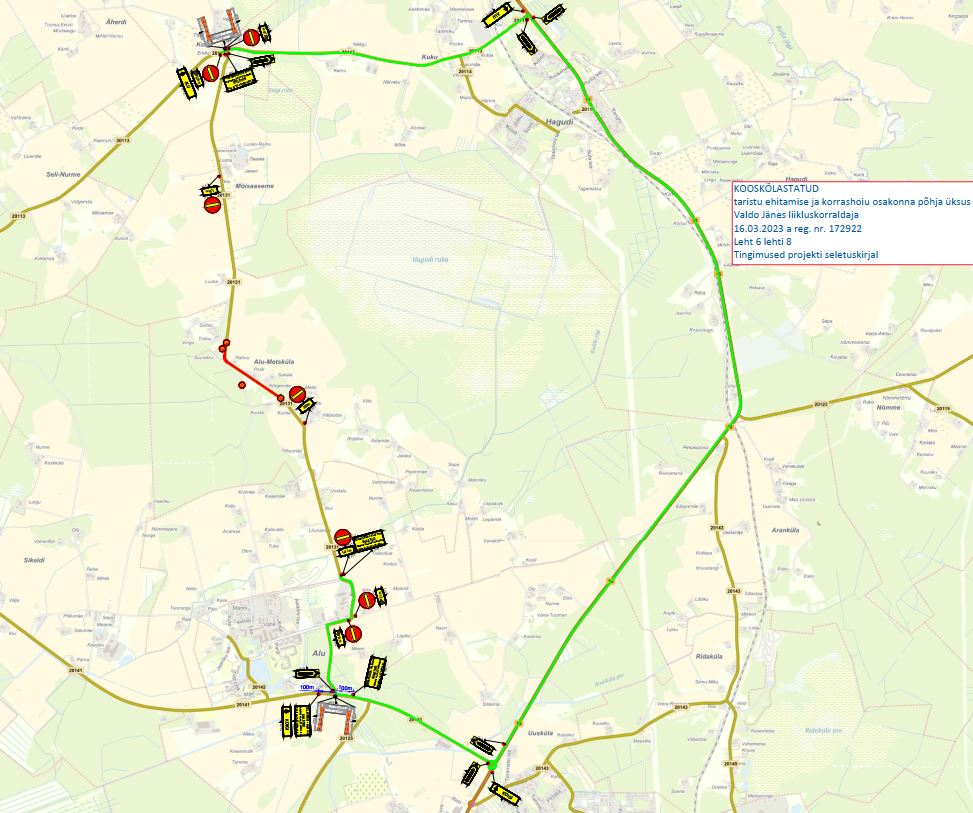

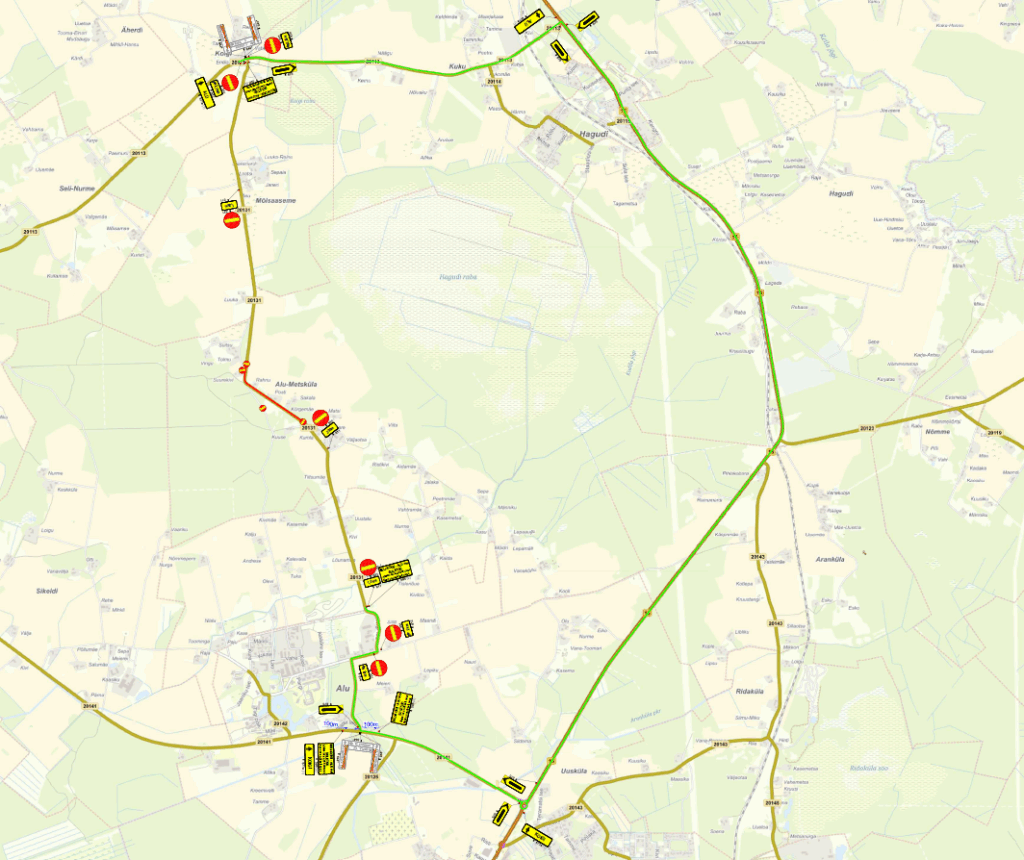

Suuremahulisemate tööde lõppstaadiumisse on planeeritud Seli-Koigi-Alu tee lühiajaline sulgemine ajaperioodiks 16.10–22.10.2023, mille jooksul teostatakse olemasoleva teekatte freesimine, liiv- ja killustikualuste ehitus ja asfaltkatte paigaldus. Kohalikele elanikele on tagatud ümbersõidutee marsruudiga tee nr 20113 Hagudi – Kodila; tee nr 15 Tallinn – Rapla – Türi ja tee nr 20141 Rapla – Varbola, nagu on kujutatud joonisel.

Asfalteerimistööde järgselt ehitame tugipeenrad, paigaldame põrkepiirded ja teostame töömaa viimistlustööd.

Lõpetuseks tänab AS TREF Nord kohalikke elanikke kannatlikkuse ja mõistva suhtumise eest ning Transpordiameti, Omanikujärelevalve ja Rail Baltic Estonia esindajaid projektis aktiivse osalemise ja erinevate probleemide operatiivse lahendamise eest.

Liikluskorraldusprojektiga ning ehituse käigus tehtud videoga on võimalik tutvuda allpool.

Filipp Lopatkin Objektijuht AS TREF Nord

Seli-Koigi-Alu tee lühiajaline sulgemine ajaperioodiks 16.10–22.10.2023

AS TREF Nord ja TRANSPORDIAMET sõlmisid 11.01.2023 töövõtulepingu riigiteel nr 20131 Seli-Koigi-Alu asuva Rail Baltica maanteeviadukti ehitamiseks Rapla maakonnas. Lepingu maksumus on kokku 1,96 miljonit eurot, millele lisandub käibemaks. Tööde valmimise tähtaeg on 2024.a detsember. Käesoleval lehel kajastame objekti valmimisega seotud ehituslikke protsesse ning anname avalikku teavet seoses ehitusobjekti valmimisega.

Projekti tutvustus

Projekti eesmärk on Rail Baltica raudteetrassi ületava riigitee Seli-Koigi-Alu km 2,63-3,29 asuva lõigu ümberehitus ja viadukti ehitus. Projekt sisaldab olemasoleva riigitee ümberehitust uues asukohas, tee katendi ning muldkeha ümberehitust (sh vete äravoolusüsteemid, liikluskorraldusvahendid jmt) ja uue 58,5 m pikkuse kolmeavalise viadukti ehitamist. Seli-Koigi-Alu riste asub Rapla maakonnas Rapla vallas, Alu-Metskülas.

Ettevalmistustöödega on planeeritud alustada 2023 aasta aprillis. Töö teostamise lõpptähtaeg on 11.12.2024 a. Kui ehitustööd kulgevad planeeritult, on objekt valmis ja liiklusele avatud käesoleva aasta lõpuks.

Tee-ehituse etappide lühikirjeldus ja liikluskorraldus

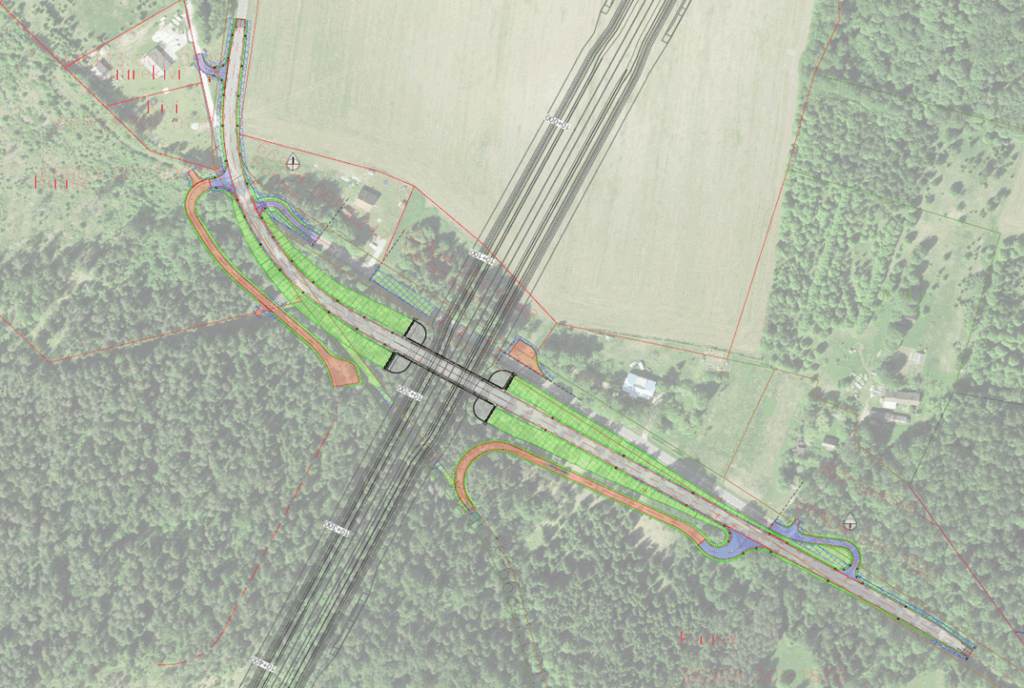

Uus teelõik koos viaduktiga on projekteeritud olemasoleva Seli-Koigi-Alu maantee kõrvale. Projekteeritud lahendus võimaldab Töövõtjal organiseerida oma töid selliselt, et ehituse ajal jääb riigiteel nr 20131 Seli-Koigi-Alu liiklus olulisel määral häirimata ja sulgemata. Töövõtja rakendab ehituse ajal vastavalt planeeritud etappidele ehitusaegseid liiklusskeeme. Lühiajaline tee sulgemine on kavandatud objekti lõppu, et ehitada välja uue teelõigu ja olemasoleva Seli-Koigi-Alu tee ühenduskohad.

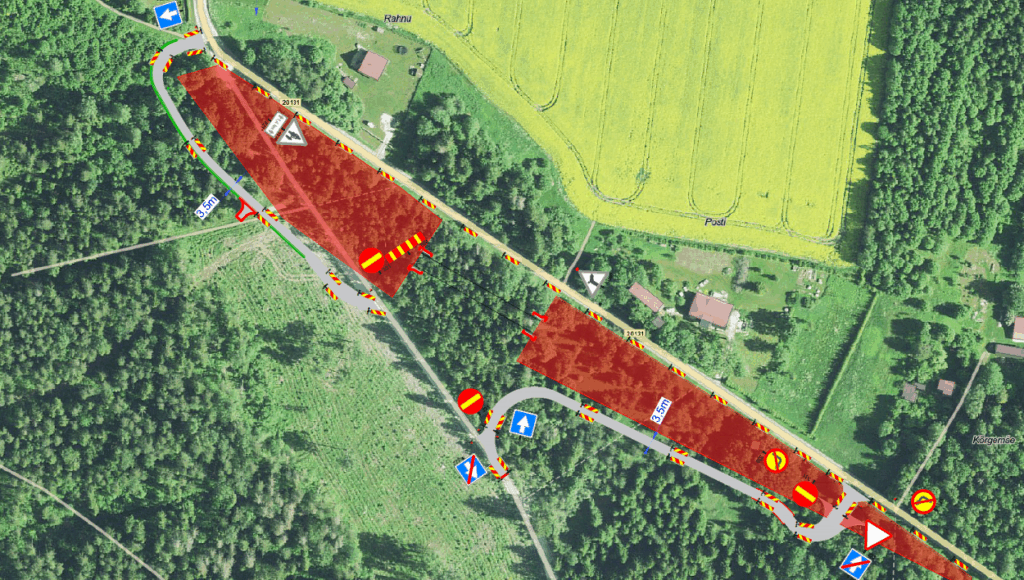

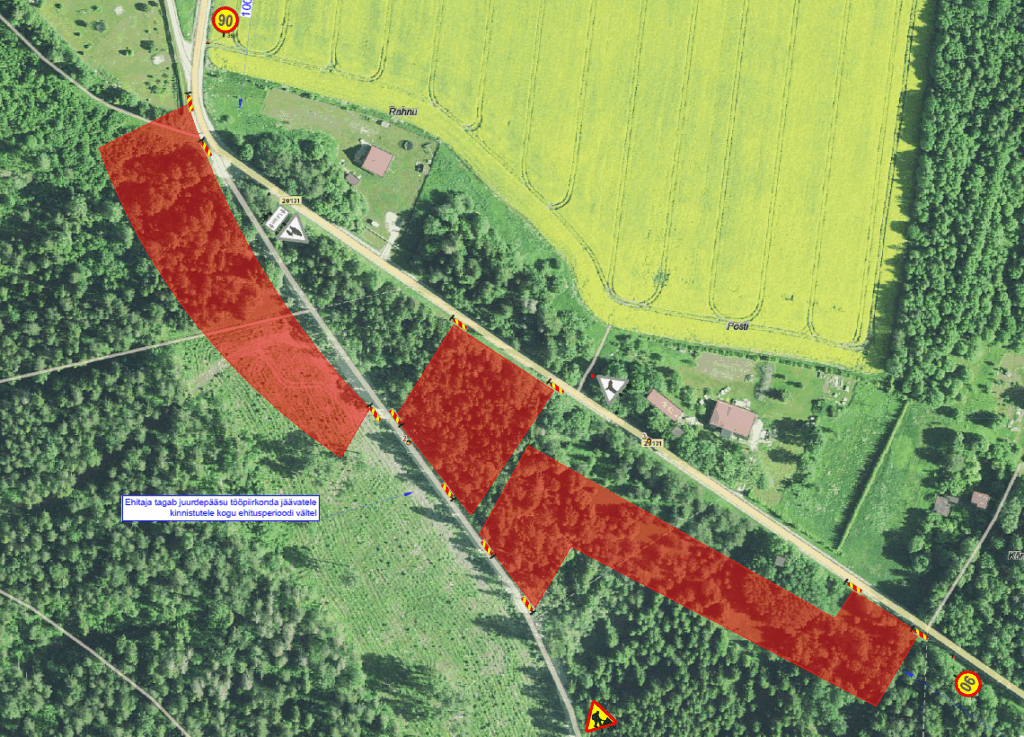

Ehitustööd on planeeritud teha kolmes etapis (iga etapi töötsoonid on märgitud joonistel punasega):

I etapi käigus ehitatakse välja juurdepääsuteed ning rajatakse ehitusplats. Ehituse ajal on Seli-Koigi-Alu maanteel avatud mõlemas suunas üks sõidurada.

II etapi käigus ehitatakse välja uue maanteeviadukti muldkeha ning katend. Ehituse ajal on Seli-Koigi-Alu maanteel avatud mõlemas suunas üks sõidurada. Olemasolev Alu-Koigi tee suletakse liiklusele ning liiklus suunatakse I etapis ehitatud juurdepääsuteedele. Juurdepääsuteed on ühesuunalised laiusega minimaalselt 3,5 m.

III etapi käigus ehitatakse välja maantee muldkeha ja katend objekti otstes. Selleks on planeeritud Seli-Koigi-Alu maantee ajutine tee sulgemine 7 päevaks. Ehitaja tagab kohalikele elanikele ligipääsu oma kinnistule hommikuti ja õhtuti. Ajutine ümbersuunamine on planeeritud riigitee nr 15 Tallinn-Rapla-Türi kaudu. III etapi käigus on planeeritud objekti otsade asfalteerimine „pool-pool” meetodil, asfalteerimise ajal on üks sõidusuund suletud ning liikluse reguleerimiseks kasutatakse foore ja eesõigusmärke.

Töövõtja soovib kõikidele puudutatud asjaosalistele rahulikku meelt ning koostöövalmidust. Murede ja küsimuste korral oleme valmis need ära kuulama ja lahenduste otsimisel abiks olema. Kõik vajalikud kontaktid on leitavad ehitusobjektile paigaldatavatelt infotahvlitelt. Täpsemat infot liikluskorralduse muudatuste kohta saab jälgida rakendusest www.tarktee.ee.

Filipp Lopatkin
Objektijuht, AS TREF Nord
